当今高度数字化的汽车产业中,电子数据交换(EDI)已成为供应链协同的核心工具。主机厂普遍要求供应商采用EDI进行订单、发货、结算等关键业务流程的自动化处理。对于许多汽车产业供应商而言,EDI导入并非易事,从理解客户需求、选择合适技术方案,到协调内部各部门顺利过渡,整个过程充满挑战。下文将从业务到实施,说明如何顺利导入EDI的过程。

业务现况分析

1.现状评估要点

梳理当前订单处理流程:手工订单占比、平均处理时间、错误率

库存管理痛点:信息延迟导致的缺货或积压情况

发货与结算流程:单据传递时间和差错率统计

客户投诉分析:信息传递问题导致的投诉比例

2.评估业务流程EDI化的优先顺序

采购订单接收与确认(主机厂→供应商)

发货通知(ASN)发送

发票电子传输

库存报告自动提交

生产计划同步

3.风险预判

老旧ERP系统兼容性问题

多客户标准不统一

初期数据映射工作量大

业务人员电子化思维转变

一、需求调研

1.客户主动提出 EDI 需求

汽车零组件供应商, 通常会在主机厂的要求下, 开始导入 EDI

2.主动联系客户

正式函件索取各主机厂EDI实施规范

参加客户组织的供应商EDI说明会

重点了解:

使用的报文标准(如EDIFACT/ANSI X12/VDA)

特定数据段要求(如零件号规则)

传输协议要求(AS2/OFTP2/WebService)

SLA标准(响应时间、可用性要求)

3.典型客户要求示例

客户 报文标准 传输协议
德系OEM
VDA 4984
OFTP2
美系OEM
ANSI X12 AS2
日系OEM
JNX 定制FTP

二、方案设计

1.EDI实施厂商评估维度

行业经验:汽车行业EDI案例数,特别是同品牌客户经验

技术平台:是否支持多标准转换、具备本地化部署选项

服务网络:能否提供7×24小时中英文支持

成本结构:初装费+按交易量计费的模式合理性

2.合作关键环节控制

● 实施工作说明书(SOW)包含

各报文类型的测试用例

系统可用性保证条款

数据备份与灾难恢复方案

● 实施里程碑划分

环境搭建

报文开发

报文测试

端到端测试

用户验证测试

上线运行监控

● 验收标准量化

报文处理成功率≥99.9%

峰值吞吐量≥100报文/分钟

系统响应时间<3秒

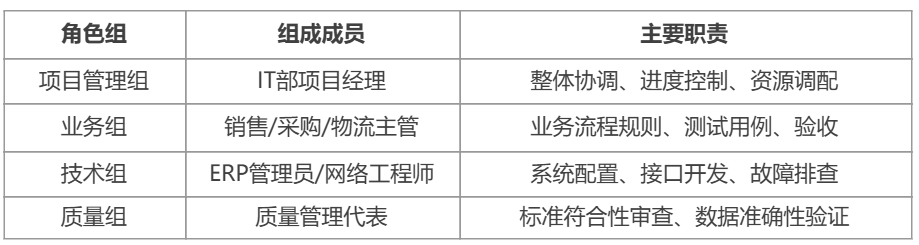

三、系统搭建及测试调整

1.跨部门协作机制

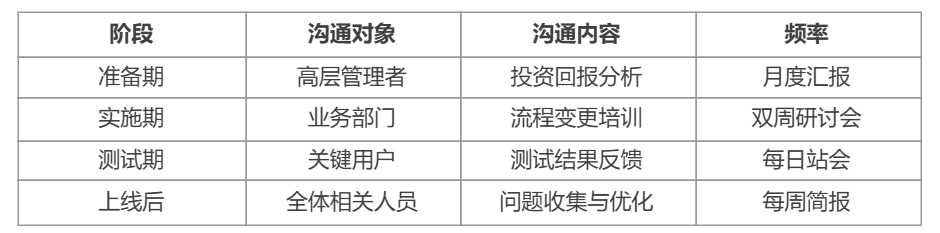

2.阶段沟通计划

四、正式导入实施路线图与风险控制

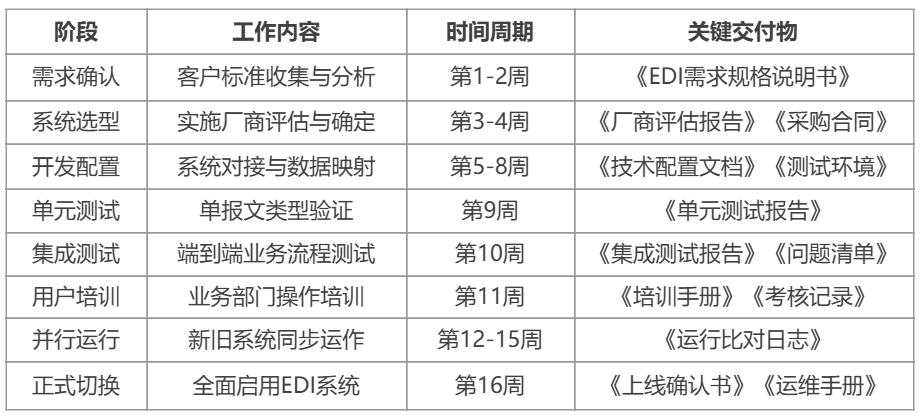

1.实施时间表

2.常见风险应对方案

数据不一致:建立每日对账机制,设置自动预警

网络中断:配置4G备份线路,关键报文设置重发机制

客户标准变更:在合同中约定变更通知提前期(通常≥60天)

系统负载过高:进行压力测试,考虑分批次处理非实时报文

3.上线后优化方向

三个月内完成首轮效率评估

将EDI数据接入BI系统实现供应链可视化

扩展应用到二级供应商协同

探索区块链技术在EDI对账中的应用

通过以上结构化实施方法,汽车零部件供应商通常可在4-6个月内完成核心EDI流程建设,实现订单处理时间缩短70%、数据准确率提升至99.5%以上的典型效益。关键成功因素在于业务部门深度参与、严格的测试验证以及充分的过渡期安排。
